Zajlik a MAVIR 400 kilovoltos albertirsai alállomásán a
régi 750 kilovoltos árampálya elemeinek bontása, amivel október végéig kell
végeznie az MVM XPertnek.
Mint arról már beszámoltunk, az MVM XPert a 400 kv-os albertirsai alállomás bővítésén és ezzel összefüggésben az abba csatlakozó, hat 400 kV-os távvezeték nyomvonalának átrendezésén dolgozik. A MAVIR ZRt. beruházásának célja a hazai átviteli hálózat további erősítése és az energiaellátás biztonságának növelése.

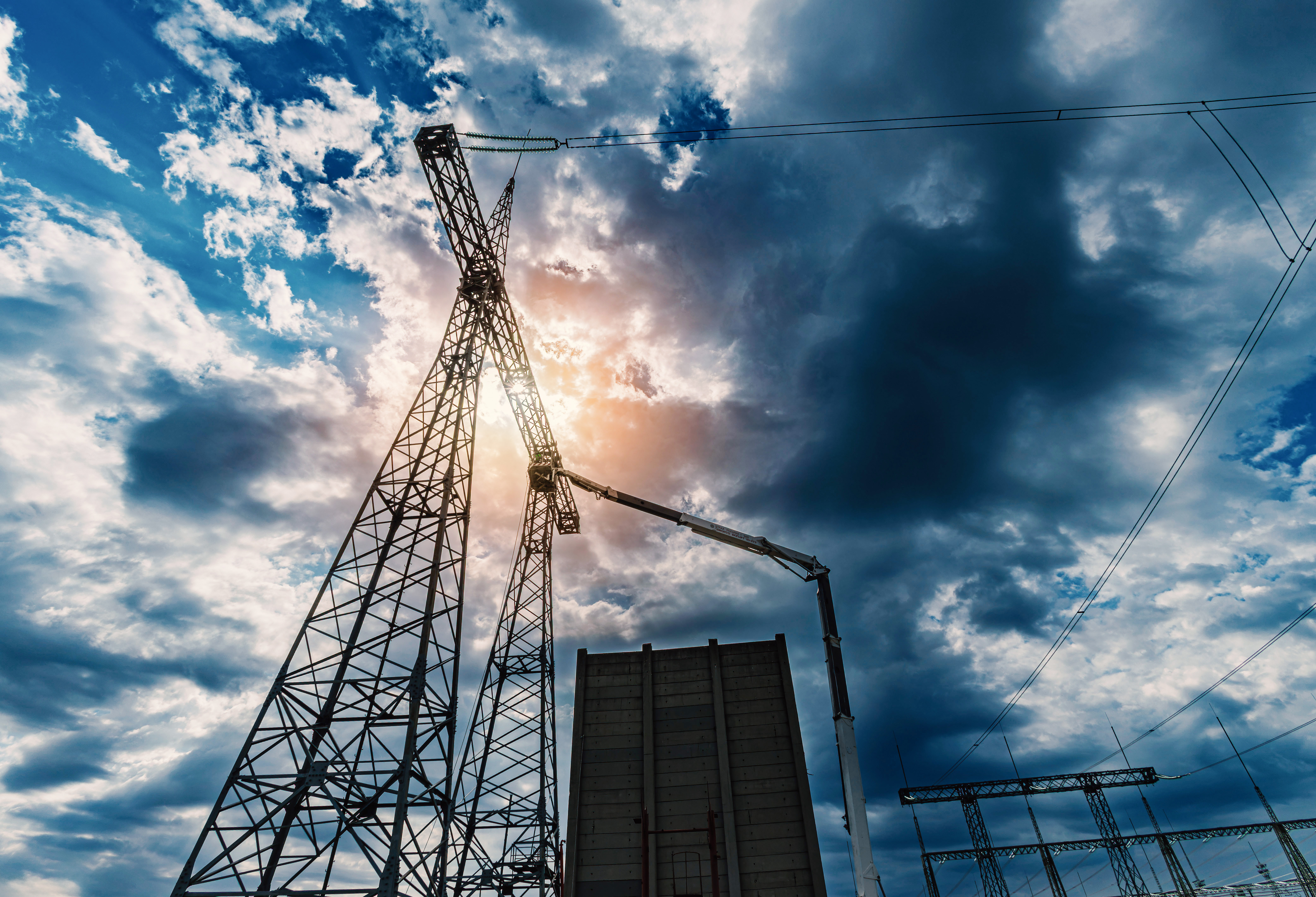

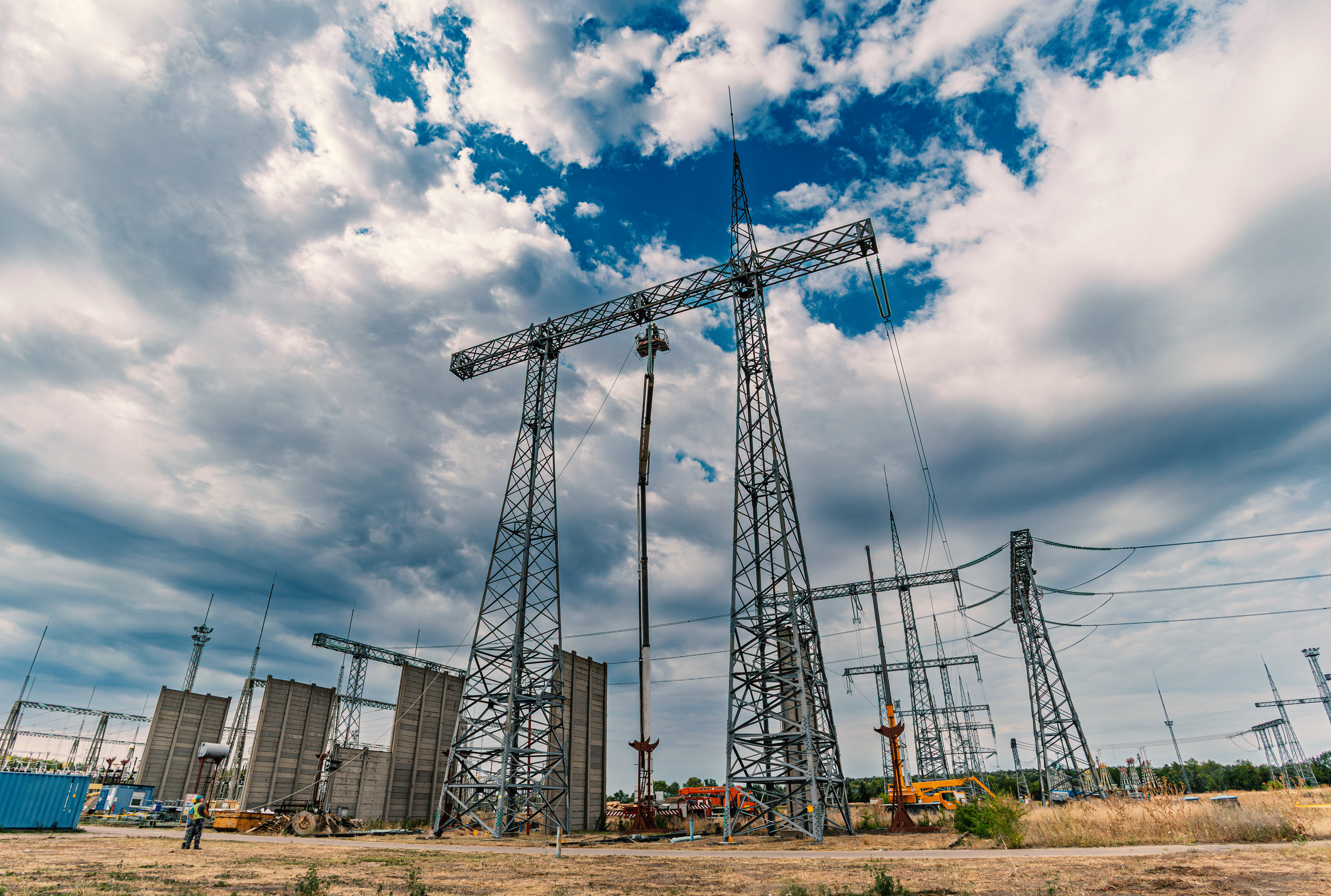

Alábbi felvételeinken a szabolcsbákai 750/400 kV-os
alállomás 2019-es üzembe helyezése után megszüntetett, régi 750 kV-os árampálya
– a sodronyok, a szigetelőláncok a portálszerkezetek – bontása látható az
alállomás területén. Itt lesz ugyanis a helye az új, szabadtéri légszigetelésű,
400 kV-os kapcsolóberendezésnek, amely a csaknem öt évtizede üzemelő, SF6-gáz-szigetelésű
kapcsolóberendezést váltja ki, továbbá a hozzá csatlakozó hat új távvezetéki
mezőnek és mezősoronként egy-egy reléháznak.
A bontási munkálatokat három ütemben végzi-végezte el az MVM XPert, jelenleg az utolsó ütem zajlik várhatóan október végéig. A teljes alállomás-bővítési projekt befejezésének tervezett határideje: 2027. március közepe.
